关于瑞浩新能源研发总部项目试桩检测
发布时间:2019-11-06 17:10:11019年10月11日,我司南京蓝天土木工程技术有限公司承接瑞浩新能源研发总部项目试桩检测工程。应甲方工期要求,三天内检测设备进场。
进场之前,我司人员协调现场施工单位挖机及钢板,对试桩静载场地进行处理。

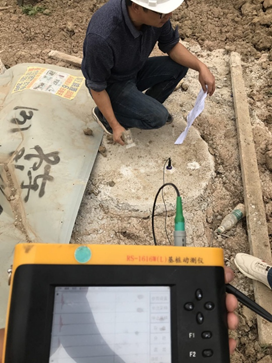

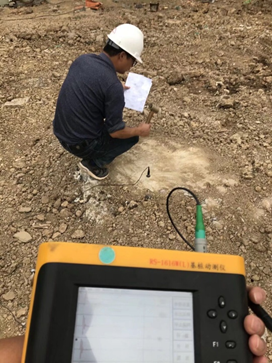

期间,我司已完成了对试桩的低应变检测。

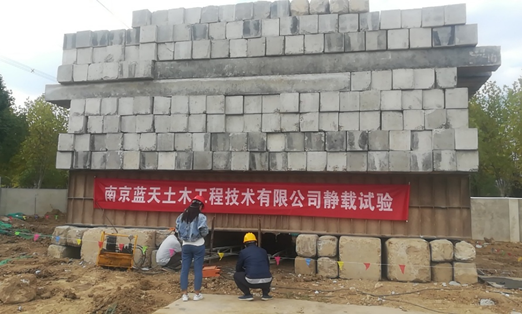

2019年10月14日,我司按原计划进场静载设备1300吨(试桩最大单桩竖向静载抗压试验承载力极限值为9800kN)。
应甲方要求,我司先进行桩型ZH1的单桩竖向静载抗压试验。我司现场检测人员按规范《建筑基桩检测技术规范》JGJ106-2014要求进行现场检测,得桩型ZH1的一根单桩竖向静载抗压试验承载力极限值为8820kN(静载抗压承载力极限值为9800kN),不满足静载抗压极限承载力设计要求。
根据现场桩位及场地条件,按原计划照常进行下一根桩型ZH2的静载抗压试验。在此之前,已完成了此根桩要求的静载抗拔试验。
我司现场检测人员按规范要求对该桩型ZH2进行单桩竖向静载抗压与抗拔试验。
试验的结果为静载抗压与抗拔承载力极限值均满足设计要求(静载抗压承载力极限值为6600kN,静载抗拔承载力极限值为3800kN)。
公司领导亦如往常一样带领公司内业人员,莅临工地现场视察指导工作。
接下来进行的是桩型ZH3的单桩竖向静载抗压试验。应甲方与设计要求,与桩型ZH1做比对性试验(单桩竖向静载抗压试验承载力极限值为9800kN)。
此试验的结果为静载抗压承载力极限值满足设计要求(静载抗压承载力极限值为9800kN)。
甲方现场确认检测结果,用以第一时间同设计单位沟通交流。接下来我司对该项目其他共六根试桩依次按规范进行单桩竖向静载抗压试验。
试验完成后,我司第一时间提交检测报告至甲方,以便甲方同设计单位可以根据检测结果合理准确地调整图纸要求。
此试桩检测项目(九根单桩竖向静载抗压试验,三根单桩竖向静载抗拔试验)从2019年10月14日进场至2019年10月26日检测结束,到10月28日检测设备退场历经14天,在此过程中,非常感谢现场甲方与施工单位的良好配合,才使得此前期试桩检测工程圆满结束。
我司南京蓝天土木工程技术有限公司今后会一如既往地按照规范高效率、高标准地完成我们的检测任务。
