PC工法组合钢管桩在基坑工程中的应用与分析
发布时间:2021-11-25 11:50:33
摘要:长期以来,深基坑支护工程形式多为钢筋混凝土支护及钢结构支护,尤其钢筋混凝土支护的应用十分广泛。然而,随着工程技术的发展,钢筋混凝土支护体系结构在造价、工期、环保等方面显现出了不足,如今,PC工法桩施工技术趋于成熟,适用于沿海软土深基坑的支护工程中。该工艺主要采用如型钢、钢板、钢管桩等多种材料,可将这些材料任意组合拼接,形成不同形式的围护桩,并可以根据实际的工程形式选择不同的组合形式。基于此,本文主要对PC工法组合钢管桩在基坑工程中的应用进行分析探讨。
前言 PC工法组合钢管桩是一种新型围护桩工艺,其前身为传统拉森钢板桩,单纯的钢板桩不论是U形、Z形还是直腹型,因其截面刚度小,在深基坑应用时势必需要多层撑锚结构,从而加大了施工难度,导致其快速高效的优势难以发挥。PC工法组合钢管粧是将拉森桩与钢管、型钢等材料结合使用,形成各种截面的组合粧用于挡土和止水。在施工过程中,可根据基坑工程实际情况选择适合工程施工的工法桩组合形式。
2、PC工法桩的应用

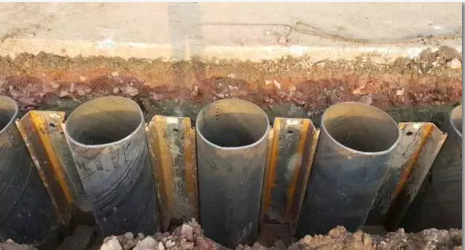

图1
1)首节钢管桩和拉森钢板桩沉桩设备采用日立470H履带式全液压全回转长臂振动锤(液压长臂振锤)。该设备作业半径大、装载灵活,可以自由调整钢管桩的方向和垂直度,施工效率高。
3)相应位置的PC工法组合钢管桩采用ICE公司28RF型免共振锤施工。该机型属高频振动锤,施工噪声低,对周围土体的影响小,可实现无公害施工。
引孔后(或在不需要引孔区域),PC工法桩施工布置与要求如下:
2)桩位对中和垂直度校准。桩位对中的关键是确保排桩施工位置在定位中心线上。施工前,在排桩中心线上,距离施工桩位25m左右架设一台经纬仪,以中心线为角度观察方向,观测钢管桩的垂直度和导槽的中心位置,确保垂直度的同时避免排桩中心位置超出轴线位置。另外,在第一台经纬仪和桩位形成90°角左右的位置架设另外一台经纬仪,校核垂直度偏差。先将第1节桩起吊,将其插入地下已布置好的桩位当中,先插入土中30~50cm,在插入稳定后使用2台经纬仪同时进行垂直校正,直到桩的垂直度符合规范要求(在桩打入土中3m后不得进行垂直校正,若出现偏差,则应拔出重新插入)。
4)第1节钢管桩沉桩。第1节钢管桩(下段)对中和垂直度校正后,采用履带式全液压全回转长臂振动锤(液压长臂振锤)振动法打入,先以桩自重和液压振动锤自重下压,待沉桩稳定后,开启振动锤,同时工作臂持续下压,振动打入直至钢管上端离沟槽底面1m左右。在下压和振动打入过程中,用2台经纬仪观测垂直度情况。
6)第2节钢管桩沉桩。由于不能一次性加工完成,故先将管桩进行焊接,待冷却后打入地下。
8)排桩的合拢。PC工法组合式钢管桩排桩沿轴线方向施工,至末尾合拢时,不可避免地存在合拢段的尺寸偏差和垂直度偏差问题,按规制的钢管桩或拉森钢板桩无法顺利合拢。此时,可采取钢板锁扣平面连接。
